Gỡ rối hệ thống bị thiết kế sai — Nâng cấp từ 5kWp lên 10kWp

Hệ thống 5kWp lắp cho hộ kinh doanh có hóa đơn 8-10 triệu/tháng — nghe đã thấy sai ngay từ khâu tư vấn. Nhưng đây không phải trường hợp hiếm. Đội ngũ 5Zip đã xử lý hàng chục case tương tự, trong đó phổ biến nhất là thầu cũ cắt xén công suất để báo giá thấp, khách hàng tiết kiệm được vài triệu ban đầu nhưng trả giá bằng nhiều năm vận hành kém hiệu quả.

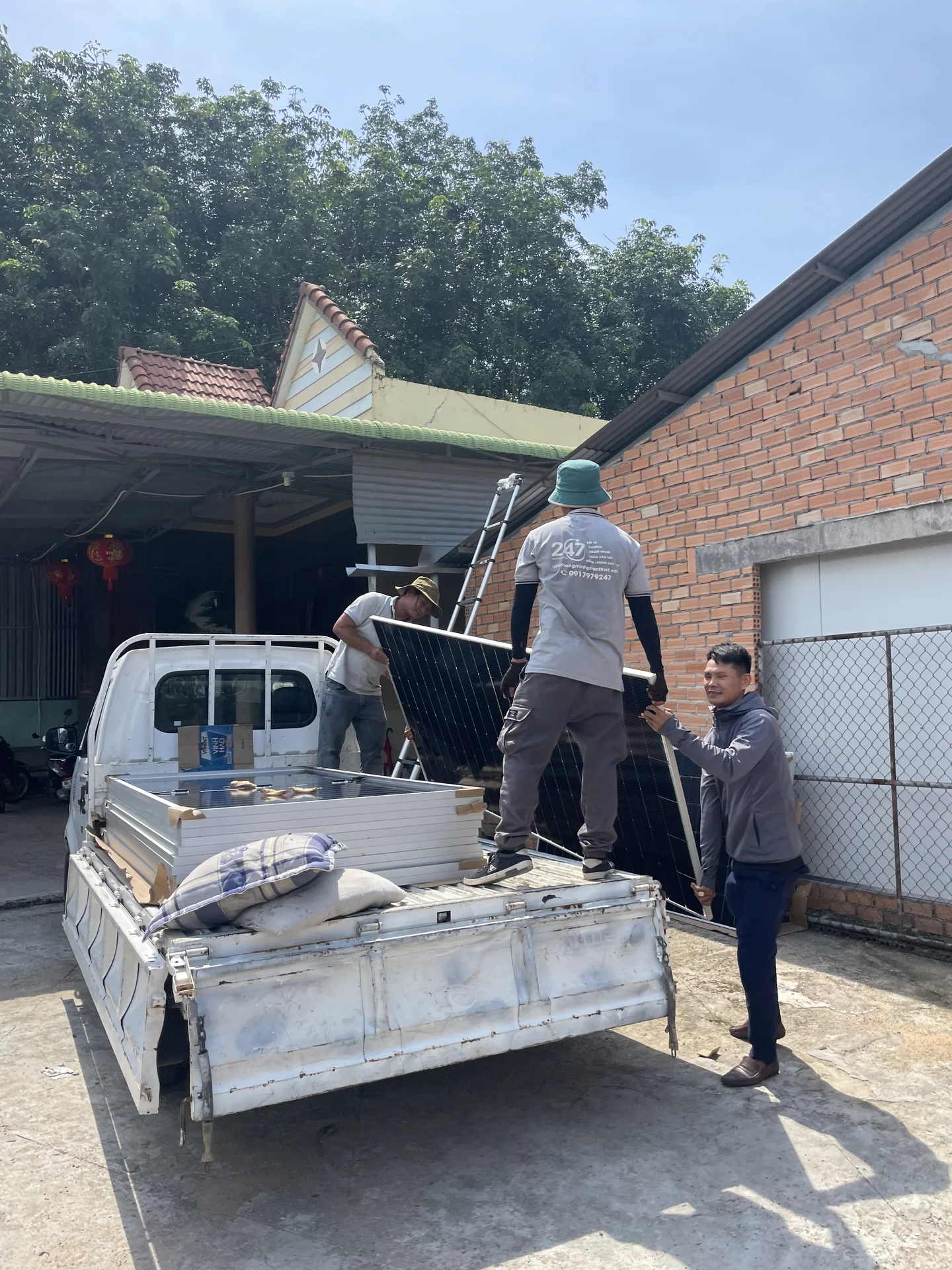

Hiện trường tháo dỡ và thi công nâng cấp hệ thống điện mặt trời
Kiểm tra mặt bằng và gia cố lại khung bệ đỡ trước khi tiến hành nâng cấp hệ thống từ 5kWp lên 10kWp

1) Tại sao hệ thống 5kWp không đáp ứng được nhu cầu thực tế?

Nguyên tắc cơ bản khi thiết kế hệ thống điện mặt trời: công suất lắp đặt phải dựa trên mức tiêu thụ thực tế, không phải dựa trên ngân sách khách hàng muốn bỏ ra. Một hộ kinh doanh tại KCN Biên Hòa — khu vực có mật độ nhà xưởng, văn phòng, quán ăn dày đặc — mức tiêu thụ điện ban ngày thường dao động từ 40-60 kWh/ngày.

Với hệ 5kWp, sản lượng thực tế tại Đồng Nai (bức xạ trung bình 4.5-5.0 kWh/m²/ngày) chỉ đạt khoảng 20-25 kWh/ngày. Nghĩa là hệ thống chỉ đáp ứng được 40-50% nhu cầu, phần còn lại vẫn phải mua từ điện lưới với giá bậc cao.

Thông số Hệ 5kWp (lắp sai) Hệ 10kWp (nâng cấp)
Sản lượng trung bình/ngày 20-25 kWh 40-50 kWh
Tỷ lệ bù đắp nhu cầu 40-50% 80-90%
Số tấm pin (550W) 9 tấm 18 tấm
Inverter phù hợp 5kW (đã tháo) 10kW Hybrid
Thời gian hoàn vốn ước tính 7-10 năm 4-5 năm
Hệ thống điện mặt trời 10kWp hoàn thiện
Hệ thống điện mặt trời 10kWp sau khi hoàn thiện nâng cấp, sẵn sàng bù đắp 80-90% nhu cầu tải điện ban ngày

2) Quy trình nâng cấp — Tháo cũ, thay mới, bổ sung pin lưu trữ

Đây là phần phức tạp nhất và tốn kém nhất. Không đơn giản chỉ là gắn thêm pin vào hệ cũ. Khi nâng cấp từ 5kWp lên 10kWp, gần như phải làm lại toàn bộ phần DC và thay thế inverter:

Quy trình nâng cấp 5kWp → 10kWp:
- B1: Đo đạc lại mái — kiểm tra diện tích còn trống, khả năng chịu tải
- B2: Tháo inverter 5kW cũ, kiểm tra tình trạng cáp DC hiện hữu
- B3: Đánh giá lại string layout — Voc mới phải tính lại theo nhiệt độ cực tiểu
- B4: Lắp thêm 9 tấm pin mới (tổng 18 tấm), đi dây DC mới
- B5: Lắp inverter Hybrid 10kW (3 MPPT), đấu nối lại hệ thống
- B6: Bổ sung pin lưu trữ 10-15kWh nếu khách hàng có nhu cầu backup
- B7: Cấu hình lại smart meter, kiểm tra zero-export nếu cần
- B8: Chạy thử 72h, kiểm tra sản lượng thực tế vs thiết kế


Lưu ý kỹ thuật quan trọng: Khi tăng số lượng tấm pin, điện áp Voc của string cũng tăng theo. Phải tính lại Voc cực đại theo nhiệt độ thấp nhất tại Biên Hòa (khoảng 15-18°C vào mùa khô) để đảm bảo không vượt quá giới hạn đầu vào của inverter. Dùng công thức: Voc_max = Voc_STC × [1 + β × (T_min - 25)], trong đó β là hệ số nhiệt điện áp của tấm pin.

3) Bài học — Cách tránh rơi vào bẫy "thiết kế sai"

Đa số trường hợp hệ thống quá nhỏ đều bắt nguồn từ cùng một kịch bản: đơn vị thi công báo giá thấp để chốt đơn, tư vấn hệ nhỏ để giảm giá ban đầu. Khách hàng thấy rẻ thì đồng ý, không biết rằng mình đang tự giới hạn hiệu quả đầu tư.

Checklist: 5 câu hỏi kiểm tra trước khi ký hợp đồng
- Q1: Hóa đơn điện trung bình 6 tháng gần nhất là bao nhiêu? (Yêu cầu bản chụp)
- Q2: Mức tiêu thụ ban ngày chiếm bao nhiêu % tổng điện năng?
- Q3: Đơn vị thi công có tính toán sản lượng theo bức xạ địa phương không?
- Q4: Inverter có đủ MPPT và công suất dự phòng cho mở rộng sau này không?
- Q5: Có hợp đồng cam kết sản lượng tối thiểu không?


Đối với hộ kinh doanh có hóa đơn từ 5 triệu/tháng trở lên, hệ thống khuyến nghị tối thiểu là 7-10kWp. Nếu hóa đơn trên 10 triệu/tháng, nên xem xét hệ 15-20kWp. Chi phí nâng cấp sau này luôn cao hơn lắp đúng ngay từ đầu do phải tháo dỡ, thay thế và đi lại dây.

Một hệ thống được thiết kế đúng công suất ngay từ đầu sẽ hoàn vốn trong 4-5 năm và vận hành ổn định 20-25 năm sau đó. Một hệ thống thiết kế sai phải mất 7-10 năm mới hoàn vốn, chưa kể chi phí phát sinh khi nâng cấp. Chênh lệch có thể lên đến hàng trăm triệu đồng trong vòng đời hệ thống.
